一、 板材贮存和搬运
1、 贮存
1.1、板材应存放在地势高,不积水,且地面平坦处,防止板材被水侵泡和变形。
1.2、板材应水平码放,严禁直立放置,人工堆码高度不宜超过1.4m,且码放整齐。
1.3、板材要做有效防护,不可暴晒和雨淋。
1.4、不同颜色和饰面的板材要分类码放,并做好表示,防止切割、粘贴时颜色和饰面弄错。
1.5、码放时,最下面一张板材要饰面朝上。
1.6、防止机械和作业人员破坏板材边角。
2、 搬运
2.1、装卸和施工作业时,应轻拿轻放,防止板材的边、角、饰面受到破坏,避免板材过度弯曲而受到破坏。
2.2、搬运时必须两人同时,各抓板材一边,横着立起来,严禁水平搬运。
2.3 两张同时搬运时,一定要正面相对。
二、 板材切割
1、根据设计分割方案,对板材进行分割。
2、根据建筑物的特殊构造,对分割好的板材进行开槽。

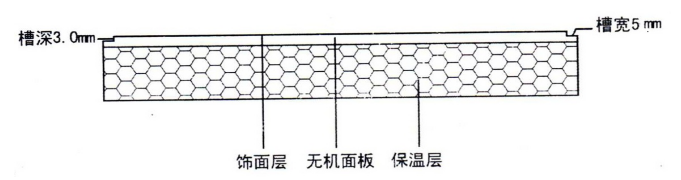

3、开槽深度3.0mm,宽度5.0mm,如下图:
4、分割好的规格板材,长、宽、高、对角线误差≤2mm。
5、分割、开槽好的规格板材,根据饰面、颜色、规格、开槽、厚度的不同,分类码放,做好标示。
三、工艺流程
基层检察 — 弹放基准线 — 粘贴保温装饰一体板 — 校正板面— 打锚固件 — 揭保护膜 — 打密封胶 — 板面清洁 — 验收
四、施工工艺
1、基层检察
1.1、基层墙体抹灰应达到中级抹灰标准,表面不空鼓、不掉砂、无油物、无剥离。
1.2、基层墙体表面平整度≤5mm/2m靠尺,立面垂直。
13基层墙体为混凝土浇筑墙体切不抹外墙灰时,基层墙体必须使用外墙界面剂处理界面。
2、放基准线
根据设计分割方案,把横向基准线用墨线弹在墙体上,然后把阳角和窗口的控制线挂上。
3、调配粘接砂浆
将专用粘接砂浆加入适量的清水,用电动搅拌器充分搅拌均匀,静置10分钟,再次搅拌即可。

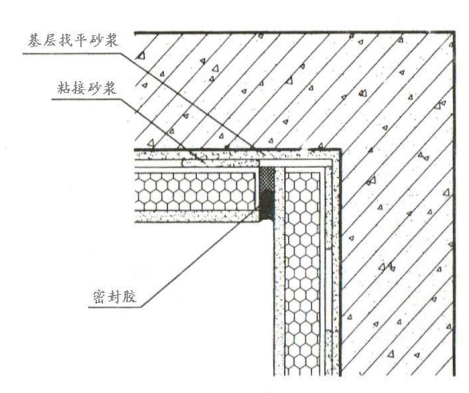

4、粘贴保温装饰板

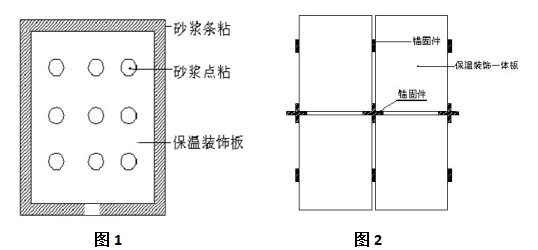

首先把调配好的粘接砂浆用灰铲以点框的方式涂在板材的背面(门、窗口合口要求满粘),如图1。用手将板材推压墙面上,然后调整板材的位置和平整度,使整体板材表面保持平整,对齐分格缝。
施工工序:
横向施工以建筑物四周墙面的同一基准线起,向上向下两个方向粘贴;纵向施工要先阳角后阴角,先保证特殊构造(如门、窗的对称性和平均性),再大面积施工。
质量要求:
整体平面的平整度≤3mm/2m直尺,板缝高低差≤2mm,保证每平方米的板材涂点不少于12个,每个涂点的直径不<150mm,粘接面积不得小于板面的70%,要求横平竖直,排列整齐,粘接砂浆用量每平方米8到10公斤。
5、打锚固件

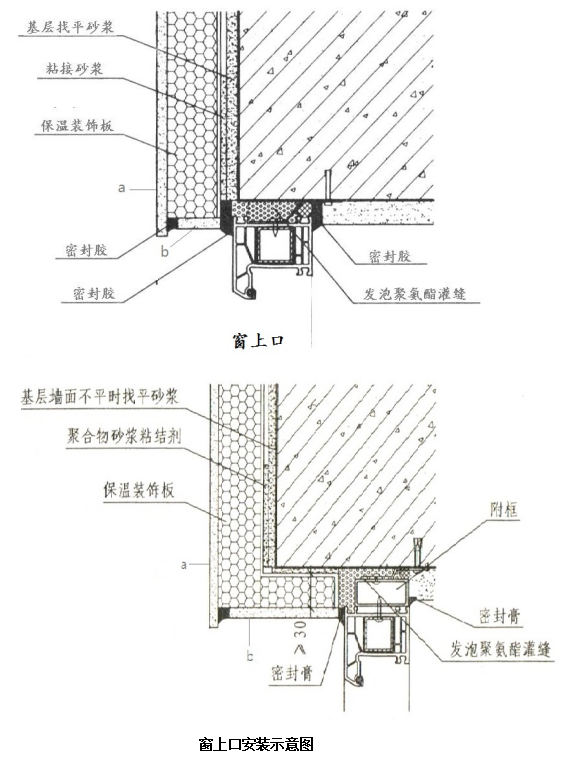

保温装饰板粘贴好位置后,要安装锚固件,十字锚固件安装在四块板材的边角开槽处,一字锚固件按300mm--500mm的间距安装在两块板材中间的边槽处,(如图2)根据板面的平整度来调节锚固件的松紧压力,避免造成板面波浪。
质量要求:
一字锚固件之间的间距300mm--500mm,锚固件安装在边槽内,不能高出板材的表面,每平方米的锚固件6--8个,锚固钉有效锚固深度不小于30mm。
5、揭保护膜
先从板材一个角沿角揭开一边,然后从上往下拉。揭下保护膜后,根据分格缝要求弹出分格线,沿分格线贴好纸胶带。
6、打密封胶
用封胶枪在分格缝内均匀适量的注入密封胶,再用平刮刀刮平密封胶,施胶完毕后将纸胶带揭掉即可。
质量要求:
密封胶要打平面缝,覆盖板材表面1.0mm--1.2mm,打胶宽度控制在15mm,深度适中,宽窄均匀,横平竖直,要严密紧实符合防水要求。
7、板面清洁
先清洁保温装饰板边缘的涂灰、污垢,再用干净毛巾将粘胶遗留物清除干净;如果保温装饰板局部粘有水泥、砂灰,应在水泥或砂灰没干以前,用清水冲洗干净。
五、施工节点详图
1、安装示意图及要点
1.1、先用专用粘接砂浆粘贴好保温装饰板,接着再将涂好粘接砂浆的保温装饰板轻柔均匀粘贴在前面上,如此反复进行操作。
1.2、在接缝中间的墙体上,打孔并安装好膨胀螺栓,再将穿好锚固件的钉插入膨胀栓内拧紧,如此反复进行操作。
1.3、找平层与基础墙体粘接要牢固,不能出现脱层、粉化、起皮及爆灰等现象。
2、角构造及要点
阳角安装示意图

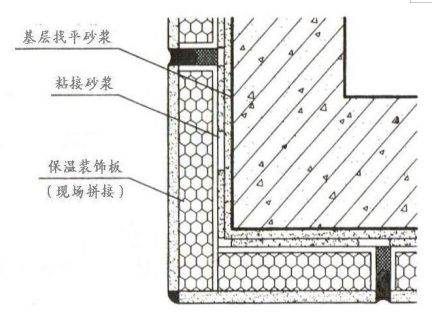

阴角安装示意图
3、窗口构造及要点

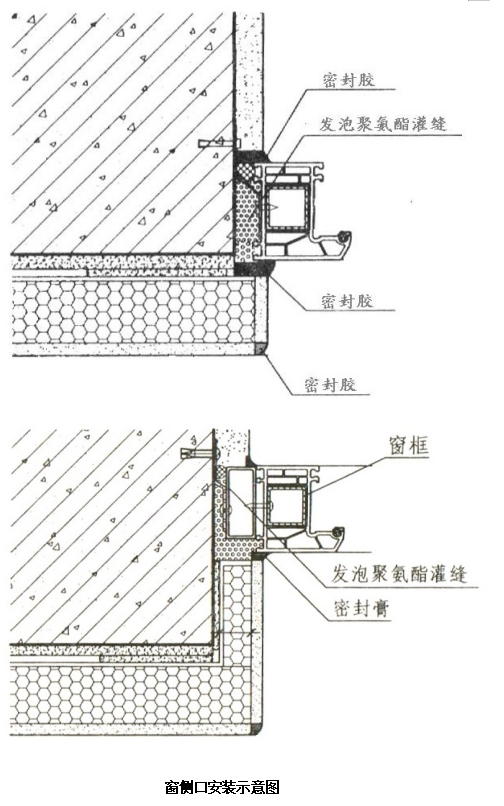

3.1、外窗台排水坡顶应高出附框顶10mm,且应低于窗框的泄水孔。

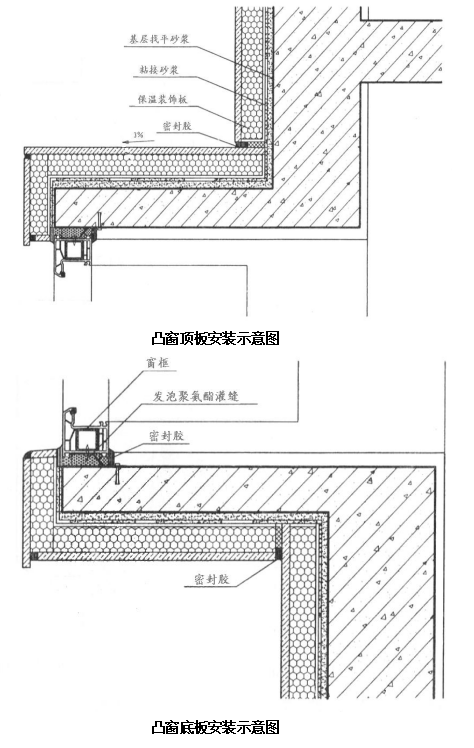

4、凸窗构造及要点

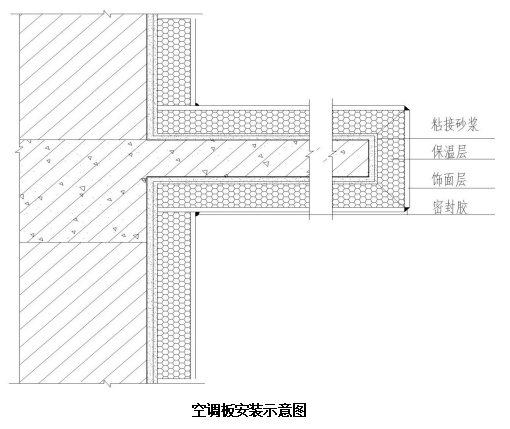

5、空调板构造及要点

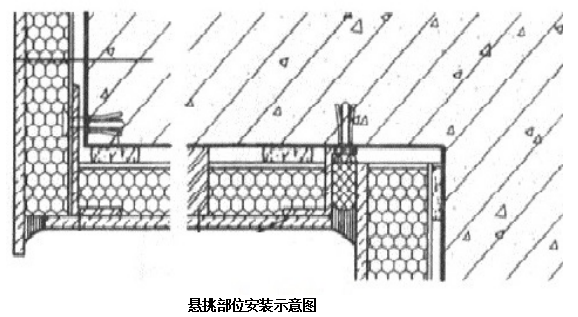

6、悬挑部位构造及要点
7、女儿墙及要点
